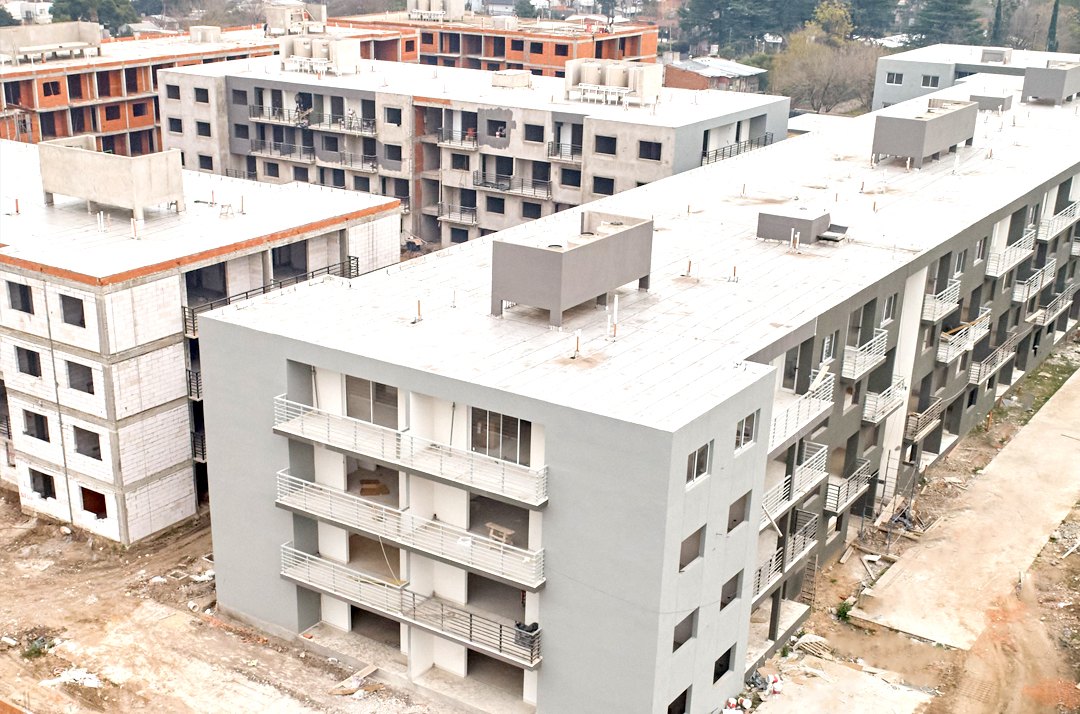

Instalación eléctrica, enduido, cañerías de termofusión y mampostería

Instalación eléctrica, enduido, cañerías de termofusión y mampostería

Durante el mes de mayo, en el «Módulo “A”, los electricistas realizaron la instalación del tablero de uso general. A su vez, finalizaron la instalación de la sala de medidores particulares de cada departamento, mediante la colocación de las cajas gabinetes marca Conextube, homologada por Edenor. Quedando de esta manera, a la espera de la visita de Edenor para la correspondiente inspección.

Por su parte, en el “Módulo B” avanzamos un 40% la instalación de los buzones eléctricos de Edenor en el edificio. También progresamos un 90% la colocación de accesorios sanitarios y cocinas del tercer piso. Finalizamos la aplicación de enduido y fijador en los departamentos y pasillos del primer piso. En el exterior, concluimos la aplicación de revestimiento acrílico para acabado final de fachada y balcones. Culminamos la instalación de puertas principales e internas en las unidades funcionales del segundo piso, iniciamos dichas tareas en el primer piso. Comenzamos la instalación de los ascensores, logrando adelantar un 30%.

En el “Módulo C” iniciamos las tareas de aplicación de revestimiento acrílico tipo tarquini en las fachadas del edificio. Finalizamos los trabajos de cerámica en suelo y zócalos para living, cocina, habitaciones, balcones y paredes de baños en los departamentos y pasillos en el primer piso. Avanzamos un 90% con las tareas de aplicación de enduido en los techos de los balcones del edificio. Los electricistas progresaron un 80% la instalación de cableado de toma corriente e iluminación de departamentos en el primer nivel.

En el “Módulo D” finalizamos la instalación de cañerías de termofusión para desagües de aire acondicionado en todos los departamentos del edificio. Culminamos las preinstalaciones eléctricas y de aire acondicionado en el tercer piso. A su vez, finalizamos el cableado de toma corriente e iluminación de departamentos en el primer nivel. Avanzamos un 70% con la adecuación de paredes para la instalación del tablero eléctrico principal en los departamentos de todos los niveles.

En el “Módulo E” concluimos el llenado de contrapiso con hormigón celular en la planta baja comprendiendo un área aproximada de 597m2. A su vez, iniciamos el vuelco de hormigón celular en la azotea avanzando un 30%. Por su parte, los electricistas instalaron las cañerías de 160mm para la canalización de sintenax que cubre desde planta baja hasta la sala de medidores.

Por último, en el “Módulo F”, finalizamos la colocación de mampostería en los departamentos del tercer piso, incluyendo la construcción de dinteles de puertas, ventanas y puerta balcón. También culminamos la colocación de caños de ventilación en departamentos en todos los niveles. Concluimos la instalación de la red cloacal en la planta baja, iniciamos dichas tareas en el primer piso A su vez, instalamos los caños de recolección de aguas pluviales en todo el edificio. En la terraza terminamos los trabajos de mampostería perimetral.
