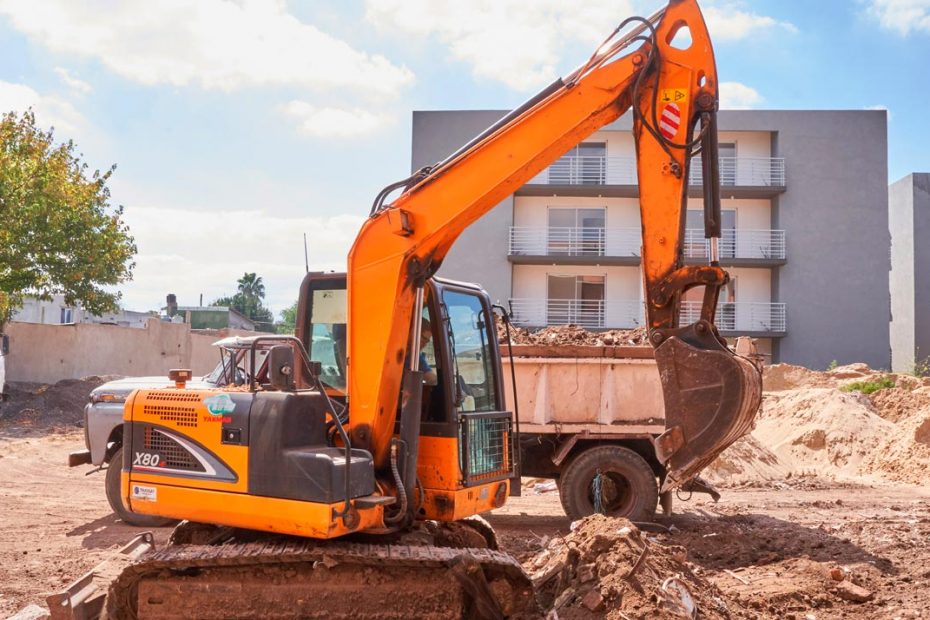

Cerámicas, aberturas, replanteos, cielo raso e instalaciones eléctricas.

Cerámicas, aberturas, replanteos, cielo raso e instalaciones eléctricas.

En el Módulo B”, concluimos la colocación de cerámica en piso y zócalos para living, cocina, habitaciones, piso, paredes de baños en las unidades funcionales y escaleras en la planta baja. En dicho nivel instalamos todos los de caños corrugados de ¾ para cableado de TV y avanzamos un 80% con la colocación de cielo raso en cada departamento. También concluimos la aplicación de enduido y fijador en los departamentos del tercer piso e iniciamos dichas tareas en el segundo piso. En el tercer piso comenzamos la instalación de puertas principales e internas en departamentos y aberturas de las ventanas y puertas de balcón de aluminio. En el exterior del edificio avanzamos un 80% con la aplicación de revestimiento acrílico para acabado final de fachada y balcones.

✔️ En el “Módulo C”, finalizamos la construcción de plenos en todas las unidades funcionales. Los electricistas instalaron el cableado de toma corriente e iluminación de departamentos del segundo piso e iniciamos dichas tareas en el primer nivel, progresando un 50% en todo el módulo. También avanzamos un 35% con los trabajos de cerámica en piso y zócalos para living, cocina, habitaciones, balcones y paredes de baños en los departamentos en el segundo y tercer piso. Culminamos las tareas de cielo raso correspondiente al segundo piso, progresando un 50% con en todo el edificio.

✔️ Con respecto al “Módulo D”, culminamos el llenado de hormigón celular en la azotea para construcción de la pendiente y drenajes de agua pluviales, comprendiendo un área aproximada de 833m2. Instalamos las barandas de balcones en departamentos del segundo piso mientras que en el tercer piso avanzamos un 40%. Instalamos todas las bañeras en las unidades funcionales que conforman el edificio.

✔️ En el “Módulo E”, colocamos todos los bulines de referencia para proceder al revoque interno de los distintos ambientes de los departamentos del edificio. A su vez, concluimos las tareas de nivelación, conformación y cerramiento lateral de suelo para llenado de hormigón celular en el contrapiso de la planta baja.

✔️En el Módulo F, avanzamos con la colocación de mampostería progresando un 40 % en los departamentos del segundo piso, incluyendo la construcción de dinteles de puertas, ventanas y puerta balcón. A su vez, finalizamos las tareas de replanteo para la construcción de mampostería en el tercer piso. También iniciamos la colocación de caños de ventilación en departamentos de los diferentes niveles, avanzando un 20% en todo el edificio.
